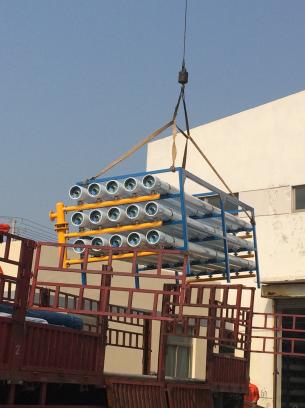

5月14日,森達沿海熱電化水75t/h反滲透系統三期擴容工程隨著設備的進場而正式啟動。 本工程項目新建75t/h反滲透膜處理裝置及1臺Φ1000不銹鋼保安過濾器,并按照年度技改計劃對原2臺Φ1200鋼襯膠材質的保安過濾器改造為2臺Φ1000不銹鋼保安過濾器。
在總公司領導、總公司采購部及沿海公司各級領導的督促和協調下,本工程項目設備及材料如期到貨進場。因該工程為擴容兼技改工程,工期短,施工難度大,期間還面臨著與運行設備及管路的碰頭,主體設備較大,室內無法進行機械操作,基本全靠人工進行就位等客觀因素而影響工期。但是,在困難面前我們絕不氣餒,堅決的和時間賽跑,保證順利完成5月底出水的目標任務。(吳春霞)
|
