火紅的年代 火紅的事業
——陳家港熱電公司4號爐建設速寫
盛夏時節,驕陽似火,熱浪滾滾,森達陳家港熱電公司4號爐建設現場卻是格外繁忙。建設者們用他們的智慧和汗水,在鹽阜大地上書寫了森達熱電持續發展的新的詩行!
近年來,隨著陳家港化工集中區原有企業紛紛擴能改造,新進園區創業的企業日漸增加,熱負荷需求與日俱增,同時對陳家港熱電公司的供熱工作提出了新的要求,從創建初期的每小時供熱量60噸,增長到去年的120噸,并直向150噸進逼:陳家港熱電公司現有三臺75t/h循環流化床鍋爐已不能滿足熱用戶的用熱需求,供熱蒸汽壓力也難以保障,發電計劃難以完成,直接影響了企業經濟效益的最大化。
熱用戶的需求,就是我們加快發展的契機!面對此種令人欣喜的發展局面,森達熱電總公司的決策者高瞻遠矚,審時度勢,從去年下半年就開始謀劃新上陳家港熱電公司4號鍋爐的工作,并向森達集團有限公司董事會提出立項申請。
為了給4號爐建設創造良好的條件,保證新上4號爐與日常生產兩不誤、兩促進,森達熱電總公司的領導根據陳家港熱電公司現有設備的運行狀況,于今年2月份重點大修了1號鍋爐,5月份重點大修了3號鍋爐,6月份重點大修了2號機組和2號鍋爐。尤其是5、6兩月份,在檢修工作量大、生產任務重的同時,統籌兼顧開展4號爐擴建的前期準備工作。陳家港熱電公司生產技術部門的廣大技術人員主動放棄休息時間,身先士卒帶領員工一同奮戰,相繼拆除了地下10KV電纜,封堵兩根消防水主水管,完成1#出渣皮帶改造、2#出渣皮帶拆除及2#臨時出渣皮帶與防雨棚的搭建,做好備用電源電纜和施工現場照明的同步配套,及時給進入工地的施工隊伍通水、送電。一項項工作緊鑼密鼓、有條不紊。

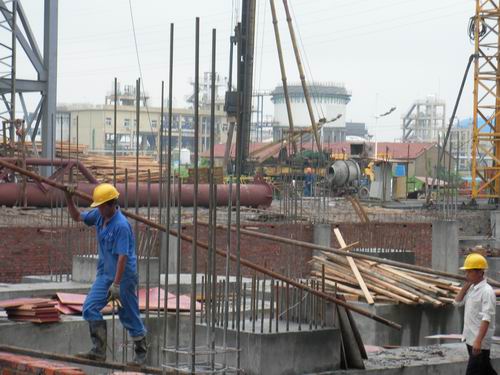

2009年5月18日上午8時整,陳家港熱電公司4號爐建設工地鞭炮轟鳴,一朵朵絢麗燦爛的禮花在蔚藍的天空中綻放,標志著4號爐建設正式開工。江蘇山河基礎工程有限公司的打樁機把第一根深層攪拌樁注入森達熱電人腳下的大地。僅用20多天時間,預定的深層攪拌樁全部完工!

時針不停地擺動,樁基不斷地鏈接。一根、接一根、又一根、……,五米、十米、一百米、一千米、……, 296根預制方樁,全部按照人們的意愿,豎立于地面,又鉆入于地下,總長6490米的方樁在7月18日全部各就各位!
森達熱電的決策者們深知,陳家港熱電4號爐建設及其熱網配套工程總投資接近8000萬元,從項目設計到土建施工,到設備采購、安裝、調試,包括安全生產、質量管理、資金籌集、社區關系協調等等,還要保證與正常生產不相沖突,凡此種種,頭緒十分繁多,矛盾錯綜復雜,是一項涉及多個方面、企業內部與外部的系統工程。
系統工程就用系統論的方法和原理去研究解決。森達熱電專門成立了陳家港公司4號爐建設工程領導小組,明確項目建設現場總指揮,統領工程建設,同時劃分土建施工、設備采供、資金籌集、外部關系協調等各條線,達到既統一運籌,又分線實施的目的。總公司還專門制定了《陳家港熱電公司4號爐建設進度安排》,把每一個施工節點定到每個工作日,把責任定到每條線的分工負責人,實行掛圖作戰,動態考核,獎懲分明,激勵鞭策。
主設備鍋爐的采購是關系到工程進度的一個重要方面??偣久鞔_一名副總經理負責與生產廠家的對接。在確定采用無錫鍋爐廠生產的130噸循環流床鍋爐后,這位副總經理和設備材料部的同志多次到該廠聯系訂貨的具體事宜,并邀請該廠技術人員專程到陳家港公司現場商討有關技術問題,取得了廠方的大力支持,完全能夠做到鍋爐供貨與土建施工迅速跟進。
安全施工是開展各項工作的前提。工程建設指揮部從實際出發,制定了詳細的安全防范措施,逐個環節、逐個人員、逐個場點落實安全責任,堅持把各項決策和所有行為都建立在安全生產的基礎之上。從施工單位進場的第一天起,就主動與施工單位主要負責人及時簽訂安全施工合同和用電、用水合同,并且對整個施工實行全過程專人跟蹤,發現問題及時給予糾正。自4號爐開工建設以來,共幫助糾正5次違章作業行為。由于安全措施到位,使得安全生產與項目施工相輔相成,比翼雙進。
百年大計,質量為本。建設者們以對熱電事業和對投資者負責的精神,嚴格把好每一道質量關口。從原輔材料質量、設備質量,到施工質量、安裝調試質量,都做到全方位控制,全過程把關,圍繞“百分之百達到和超過規定的質量標準”這一要求開展工作,致力于把4號爐工程建設成為優質工程、精品工程、形象工程。

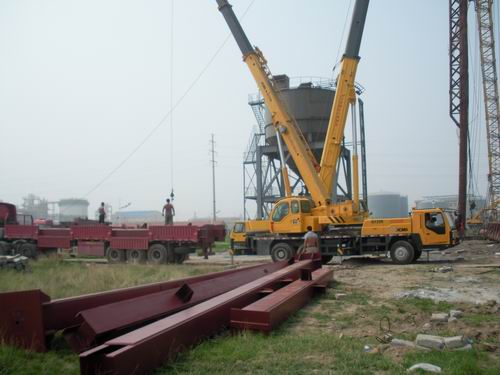

截止7月20日,陳家港熱電公司4號爐建設的鍋爐、汽機主廠房基礎建設已經到位,爐后支架、除塵器、煙道深攪樁、錘擊樁以及鍋爐承臺基礎全部完工。江蘇華能安裝公司在安裝完畢塔吊后,于7月20日早晨8:28,隨著現場總指揮的哨聲響起,長達60米的扒桿被兩輛巨型吊車逐漸托起,被不斷調整姿態后,直插云端,高高聳立,桿頂五星紅旗迎風招展,鮮艷奪目。接著四根雙曲線型主風纜被安裝工人嫻熟有序地拉向預定位置固定,祝賀的鞭炮隨之鳴響。也就在塔桿的豎立過程中,鍋爐主體鋼架(鍋爐廠首批鍋爐部件)也被有序地卸放在指定安裝現場,陳家港熱電有限公司4號鍋爐由此入了正式安裝階段。
陽光總在風雨后,一份耕耘,一份收獲。在各個部門、各個方面的共同努力下,陳家港熱電公司4號鍋爐建設工程已經是成果初顯。我們相信,經過全體建設者的頑強拼搏,讓4號爐在2010年2月10日正式投運的預定目標一定能夠圓滿實現!
(蔣文軍 張延朝)
|
