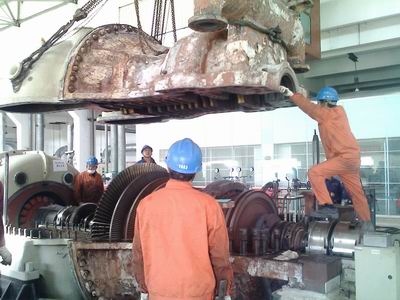

根據總公司月度工作計劃安排,3月底前完成對建湖公司#2機例行性維修保養工作,各有關方面協同配合,各負其責,保證了維修工作的順利開展。 #2機例行性維修計劃下達以后,總公司工程師樊慶余同志制定了具體的實施計劃,細化了抽凝機組改造為抽凝背壓雙功能機組的具體方案,落實參與維修人員并進行分工,明確各自的的責任。建湖公司迅速與維修承辦方鹽城電建公司溝通聯系,簽訂了維修協議書,落實雙方的責任義務,組建了相關人員參加的工作班子。總公司設備材料部及時與青島聯供公司等設備生產廠家就所需設備材料供應中的價格、交貨時間、技術運用等方面達成一致意見,保證所有配件在3月20日前全部到位。樊總和建湖公司總經理涂潛波、生產部經理徐俊芝同志多次與技術人員一道,認真研究解決維修中的各類問題,建湖公司后勤服務人員及時做好維修人員的食宿服務,共同保證了維修工作的順利進行,預計#2機將在月底前完成例行性維修并投入運行。(楊彬 士兵)
|
